A biết thế thì thôi.Tính cái gì...nói thẳng ra là bị sức ép từ Mỹ vậy cho vuông.
Thời TT Trump mình lấy lòng Mỹ bằng việc này thêm cấp phép ồ ạt nhà máy điện đóng lon. Giờ chết lâm sàn hết rùi...có thấy cái nào đông đậy đâu.

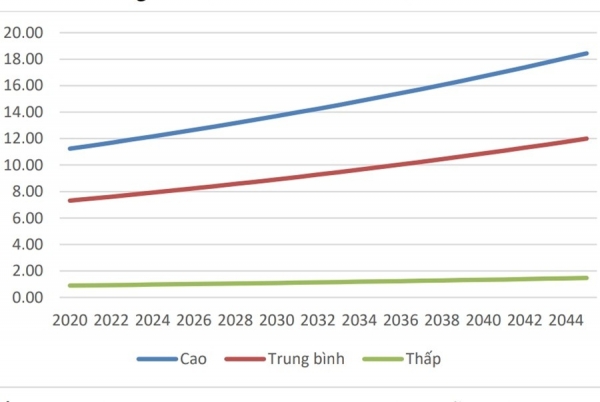

LNG trong Quy hoạch điện VII điều chỉnh (bao gồm cả các dự án mới được bổ sung quy hoạch) ở nước ta gồm có:
Chuỗi dự án khí điện LNG Thị Vải – Nhơn Trạch bao gồm Dự án kho cảng nhập khẩu LNG Thị Vải (công suất giai đoạn 1 là 1 triệu tấn LNG/năm, dự kiến hoàn thành năm 2022; giai đoạn 2 với công suất 3 triệu tấn LNG/năm, dự kiến hoàn thành vào năm 2023) và Dự án nhà máy điện khí LNG Nhơn Trạch 3&4 (tổng công suất khoảng 1500MW, dự kiến hoàn thành vào năm 2022-2023).
Tổ hợp chuỗi dự án Nhiệt điện Sơn Mỹ bao gồm: Nhà máy Nhiệt điện Sơn Mỹ 1, 2 (Bình Thuận) có tổng công suất khoảng 4000MW. Dự kiến các Nhà máy điện này sẽ đi vào vận hành vào các năm 2024-2027.
Trung tâm Điện lực LNG Cà Ná (Ninh Thuận) giai đoạn 1 công suất khoảng 1500MW, tiến độ vận hành năm 2025-2026.
Trung tâm Điện lực LNG Long Sơn giai đoạn 1 công suất khoảng 1200-1500MW, tiến độ vận hành năm 2025-2026.
Trung tâm nhiệt điện LNG Bạc Liêu với tổng công suất 3200MW, dự kiến đưa vào vận hành giai đoạn 2024-2027, trong đó, dự án giai đoạn 1 quy mô công suất 800MW đưa vào vận hành năm 2024-2025.
Hô nhân nhiếc gì nữa.
Tìm cách khác.
Thế nhé
