Hôm nay Tuổi trẻ và Lao động lại đăng bài về CLHĐ.

Tóm cmn laii vưỡn chưa ông nào chỉ ra được tổng thầu sai so với HĐ ở chỗ nào.

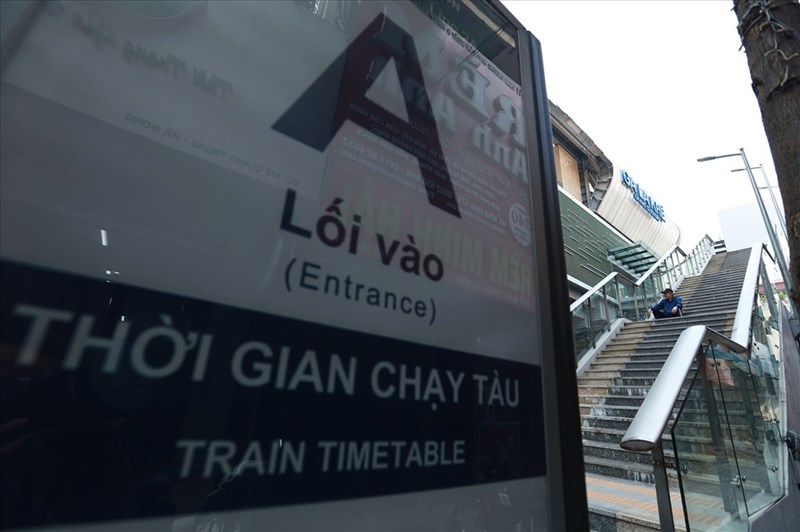

Nhiều hạng mục xuống cấp tại tuyến Cát Linh – Hà Đông
LĐO | 27/10/2021 | 12:09 PM

Hà Nội - Sau 11 năm thi công, 12 lần sai hẹn chạy tàu và 3 năm chạy thử toàn tuyến nhưng đến nay dự án đường sắt Cát Linh – Hà Đông vẫn chưa biết khi nào đưa vào khai thác thương mại


Đường sắt đô thị Cát Linh - Hà Đông còn 'đứng bánh' đến bao giờ?


Cartoner

Xe điện
Biển số
OF-191168
Ngày cấp bằng
24/4/13
Số km
4,853
Động cơ
1,281 Mã lực
Hôm nay Tuổi trẻ và Lao động lại đăng bài về CLHĐ.

Tóm cmn laii vưỡn chưa ông nào chỉ ra được tổng thầu sai so với HĐ ở chỗ nào.


Nhiều hạng mục xuống cấp tại tuyến Cát Linh – Hà Đông
LĐO | 27/10/2021 | 12:09 PM

Hà Nội - Sau 11 năm thi công, 12 lần sai hẹn chạy tàu và 3 năm chạy thử toàn tuyến nhưng đến nay dự án đường sắt Cát Linh – Hà Đông vẫn chưa biết khi nào đưa vào khai thác thương mại


Đường sắt đô thị Cát Linh - Hà Đông còn 'đứng bánh' đến bao giờ?
2 tấm kính bị vỡ và 1 chỗ bong sơn chân tường của bức tường ngoài trời và người ta quy kết cho "công trình 18.000 tỷ xuống cấp".
Vãi nhà báo, không biết nhà báo có quan tâm chuyện cái dầm tuyến BTST 47.000 tỷ bị sập 1 năm rồi mà không ai đả động gì đến không?


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Em hóng được là Hội đồng kiểm tra NN vừa mời thêm thành viên để ký cho chắc tay :D


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Hôm nay Tuổi trẻ và Lao động lại đăng bài về CLHĐ.

Tóm cmn laii vưỡn chưa ông nào chỉ ra được tổng thầu sai so với HĐ ở chỗ nào.


Nhiều hạng mục xuống cấp tại tuyến Cát Linh – Hà Đông
LĐO | 27/10/2021 | 12:09 PM

Hà Nội - Sau 11 năm thi công, 12 lần sai hẹn chạy tàu và 3 năm chạy thử toàn tuyến nhưng đến nay dự án đường sắt Cát Linh – Hà Đông vẫn chưa biết khi nào đưa vào khai thác thương mại


Đường sắt đô thị Cát Linh - Hà Đông còn 'đứng bánh' đến bao giờ?
Cụ cho anh em khẩn trương kiểm tra, vệ sinh lại máy móc thiết bị đi. Có lịch rồi đấy.


elevonic

Xe lăn
Biển số
OF-81361
Ngày cấp bằng
28/12/10
Số km
10,759
Động cơ
538,229 Mã lực
Cụ cho anh em khẩn trương kiểm tra, vệ sinh lại máy móc thiết bị đi. Có lịch rồi đấy.
Từ hôm có thông báo ngày 21 bẻn em đang đi kiểm cùng đối tác rồi :(

Bàn giao đường sắt Cát Linh – Hà Đông cho Hà Nội trước ngày 10/11/2021
27/10/2021 | 17:48
TPO - Đó là yêu cầu được Phó Thủ tướng Lê Văn Thành nêu ra đối với Bộ Giao thông Vận tải (GTVT) trong cuộc làm việc ngày 27/10 về thực hiện một số nhiệm vụ trọng tâm.


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Từ hôm có thông báo ngày 21 bẻn em đang đi kiểm cùng đối tác rồi :(

Bàn giao đường sắt Cát Linh – Hà Đông cho Hà Nội trước ngày 10/11/2021
27/10/2021 | 17:48
TPO - Đó là yêu cầu được Phó Thủ tướng Lê Văn Thành nêu ra đối với Bộ Giao thông Vận tải (GTVT) trong cuộc làm việc ngày 27/10 về thực hiện một số nhiệm vụ trọng tâm.
Chúc cụ may mắn ngày mai ;;)


danleduc

Xe container
Biển số
OF-727286
Ngày cấp bằng
28/4/20
Số km
5,140
Động cơ
253,124 Mã lực
Deadline cuối của cuối của cuối.... là 10/11/202x .... sắp hoàn thành rầu các bác nhề :))


bat_kha_tu_nghi

Xe điện
Biển số
OF-345567
Ngày cấp bằng
5/12/14
Số km
2,657
Động cơ
317,464 Mã lực
Em hóng được là Hội đồng kiểm tra NN vừa mời thêm thành viên để ký cho chắc tay :D
Túm lại là đã ký nghiệm thu chưa cụ? Nếu chưa thì bao giờ ký. Vì cách đây mấy tháng cụ bảo sau mấy tuần là ký em tưởng nghiệm thu lâu rồi
Bàn giao thì định ngày thế. Đến ngày bộ cứ bàn giao nhưng Hà Nội có nhận luôn không? Bao giờ nhận xong?
Nhận rồi bao giờ chạy?
Có cụ nào trả lời được câu này không ạ?



Muon_biet

Xe cút kít
Biển số
OF-186880
Ngày cấp bằng
25/3/13
Số km
16,675
Động cơ
544,972 Mã lực
Nơi ở
Đống Đa, Hà Nội
Tốt quá, đúng là nhờ có sự chỉ đạo quếc liệc nó cũng phải khác.
Tóm lại, tháng 11 năm 203X phải không bác?
Năm 2021 cụ ạ, Lê Văn Thành chỉ đạo trực tiếp (Em là...Lê Hải, hjhjhjhj).


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Túm lại là đã ký nghiệm thu chưa cụ? Nếu chưa thì bao giờ ký. Vì cách đây mấy tháng cụ bảo sau mấy tuần là ký em tưởng nghiệm thu lâu rồi
Bàn giao thì định ngày thế. Đến ngày bộ cứ bàn giao nhưng Hà Nội có nhận luôn không? Bao giờ nhận xong?
Nhận rồi bao giờ chạy?
Có cụ nào trả lời được câu này không ạ?

Cụ đọc báo đúng là sẽ có những thắc mắc như vậy, vì báo chí chẳng hiểu một tí nào pháp luật về xây dựng cả.

1. Nghiệm thu công trình chưa?
Chắc chắn nghiệm thu công trình xong rồi. Vì xong rồi mới có cơ sở mời Hội đồng kiểm tra Nhà nước về công tác nghiệm thu.

2. Tại sao Bộ Xây dựng lại sửa văn của Bộ GTVT trong báo cáo
Đơn giản là Bộ GTVT viết "nghiệm thu dự án". Đây là cách chơi chữ để lách luật. Trong pháp luật không có "nghiệm thu dự án" mà chỉ có "nghiệm thu công trình"!.

3. Vậy có "nghiệm thu dự án" không?
Đây là cách gọi miệng, không quy định trong văn bản quy phạm pháp luật về xây dựng, mà thưc ra đó là "đánh giá kết thúc dự án".
Hiểu nôm na: Đánh giá kết thúc dự án = Nghiệm thu công trình + quyết toán công trình + bàn giao + ...

4. Báo chí nói "Hội đồng nghiệm thu Nhà nước", vậy HĐNTNN là ai, làm gì?
Báo chí luyên thuyên, chí có "Hội đồng kiểm tra Nhà nước về công tác nghiệm thu".
Việc nghiệm thu là của Chủ đầu tư (Bộ GTVT), và việc này đã hoàn thành rồi.

Hội đồng kiểm tra NN về công tác nghiệm thu sẽ đọc hồ sơ nghiệm thu, đi kiểm tra thực địa, họp, rồi ra Thông báo kết quả kiểm tra công tác nghiệm thu.
Sau khi có cái Thông báo kết quả kiểm tra công tác nghiệm thu này, Chủ đầu tư mới tiến hành các thủ tục quyết toán.

5. Còn sau khi nhận bàn giao rồi thì việc chạy hay không là quả bóng chuyền về chân đội Hà Nội nhé. Mà em thấy Khu liên cơ dạo này họp rộn ràng lắm, chắc HN cũng muốn cho chạy nhanh thôi.


fundraiser

Xe container
Biển số
OF-422736
Ngày cấp bằng
16/5/16
Số km
6,871
Động cơ
339,698 Mã lực
Tuổi
44
Nhờ theo dõi thớt này mới thấy bọn báo chí thiên kiến định hướng có chủ đích như thế nào. Chả ưa gì TQ nhưng em lại ghét cái bọn Nhật hơn trong mấy vấn đề liên quan tới các dự án đường sắt hiện nay. Thật bức xúc khi hàng loạt dự án Nhật làm từ đường sắt tới cầu đều bị tai nạn đều mắc lỗi kỹ thuật nghiêm trọng cả. Rặt ko có thằng nhà báo có lương tâm nào viết bài cả.


elevonic

Xe lăn
Biển số
OF-81361
Ngày cấp bằng
28/12/10
Số km
10,759
Động cơ
538,229 Mã lực
Cụ cho anh em khẩn trương kiểm tra, vệ sinh lại máy móc thiết bị đi. Có lịch rồi đấy.
Bên em nhận được thông tin từ tổng thầu và đối tác rồi.
Tiến hành vận hành thử toàn hệ thống trong 5 ngày, từ 29/10 đến 2/11.


Red Butler

Xe buýt
Biển số
OF-407268
Ngày cấp bằng
28/2/16
Số km
575
Động cơ
233,724 Mã lực
Nơi ở
Quận Hà Đông
Tổng kết theo chỉ đạo lần này các Cụ tin nó chạy không? Khả năng nó vận hành chính thức phục vụ bà con là bao nhiêu %, cá nhân em thấy tin vui nhưng Em không còn hào hứng như những lần trước. Em đã lên kế hoạch hết năm học này của Em, Em sẽ bán nhà về trung tâm sau gần 10 năm chờ đợi


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Tổng kết theo chỉ đạo lần này các Cụ tin nó chạy không? Khả năng nó vận hành chính thức phục vụ bà con là bao nhiêu %, cá nhân em thấy tin vui nhưng Em không còn hào hứng như những lần trước. Em đã lên kế hoạch hết năm học này của Em, Em sẽ bán nhà về trung tâm sau gần 10 năm chờ đợi
Em tin. Vì nó chả có vấn đề gì về kỹ thuật cả.

Mặt khác, mấy lần trước làm gì biết được Bộ GTVT tính đơn giá sai thế nào, chi phí nợ tư vấn giám sát bao nhiêu đâu. Còn bây giờ Ván bài lật ngửa thì tất lẽ dĩ ngẫu đã có cách giải quyết rồi.


Leu leu

Xe điện
Biển số
OF-34470
Ngày cấp bằng
2/5/09
Số km
2,227
Động cơ
504,253 Mã lực
Thông tin thớt
Đang tải
Top
